स्वास्थ्य मन्त्रालयमा यौन दुर्व्यवहारविरुद्ध कडा आचारसंहिता, उजुरी परेको ७ दिनभित्र छानबिन गर्नुपर्ने | घुस लिएको भिडियो सार्वजनिक भएपछि बाँकेका दुई ट्राफिक प्रहरी निलम्बित | दूधको मूल्य प्रतिलिटर ८० रुपैयाँ पुर्‍याउन किसानको माग, उत्पादन लागत बढेको गुनासो | बोडेको होल्डिङ सेन्टरमा सुकुमबासीलाई खाना खान रोक, सडकमै बसेर भोजन गर्न बाध्य | न्युजिल्यान्डमा त्रिशङ्कु संसद् : सरकार बनाउन प्रधानमन्त्री लक्सनलाई सात सिटे दलको साथ चाहिने | रविपछि राष्ट्रपति भेट्न शीतल निवास पुगे प्रधानमन्त्री बालेन, भारत भ्रमणबारे दिए जानकारी | पूर्वमन्त्री मातृका यादवका नाति ठगी आरोपमा पक्राउ, १३ लाख ७० हजारभन्दा बढी रकम लिएको जाहेरी | अमेरिकामा शक्तिशाली आँधीको वितण्डा : ९ लाखभन्दा बढी घरमा विद्युत् अवरुद्ध, हजारौँ उडान प्रभावित |

राहुघाट जलविद्युत् आयोजनाको ९० प्रतिशत बढी भौतिक प्रगति पूरा

राहुघाट जलविद्युत् आयोजनाको ९० प्रतिशत बढी भौतिक प्रगति पूरा

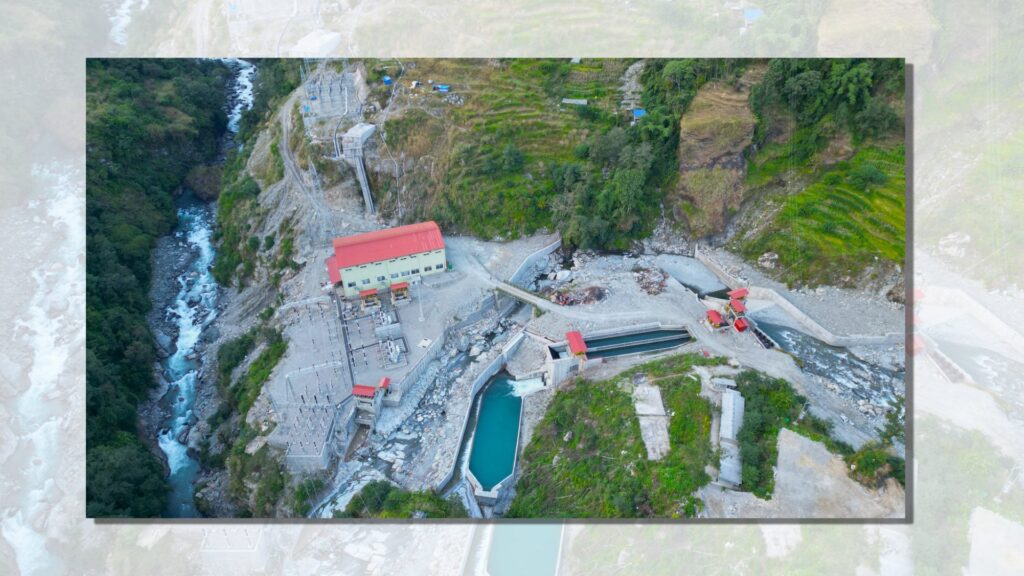

म्याग्दी, ४ पुस । नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर प्रवरद्धक रहेको ४० मेगावाट क्षमताको म्याग्दीको राहुघाट जलविद्युत् आयोजना निर्माणको ९० प्रतिशत भौतिक प्रगति भएको छ ।

सुरुङ, बाँध र विद्युतगृहको भौतिक संरचना निर्माण, उपकरण जडान अन्तिम चरणमा पुगेको आयोजना विद्युतलाई केन्द्रीय ग्रिडमा जोड्ने स्वीचयार्ड निर्माणमा जुटेको छ ।

रघुुगङ्गा हाइड्रोपावरका आयोजना व्यवस्थापक राज विष्टले अबको तीन महिना (मार्च) मा परीक्षण उत्पादन शुरु गर्ने लक्ष्यसहित निर्माण भएका संरचनालाई पूर्णताः दिन लागिएको जानकारी दिनुभयो ।

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोसियट्स (जेपी) ले ४५ महिनामा सम्पन्न गर्ने लक्ष्यसहित २०१७ नोभेम्बर १७ ९२०७४ मङ्सिर ६ गते० ६ अर्ब रुपैयाँमा ठेक्का सम्झौता गरेको थियो ।

सन् २०२२ फेब्रुअरीमा पहिलो, सन् २०२२ फेब्रुअरीमा दोस्रो र २०२५ नोभेम्बरसम्मका लागि तेस्रो पटक म्याद थपिएको थियो । चौथो पटक मार्च महिनासम्मका लागि म्याद थप भएको छ । रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँ को फेदीमा बाँध, ६ किलोमिटर २ सय ७० मिटर लामो मुख्य सुरुङ र तिल्केनीचौरमा विद्युतगृह निर्माणको काम ९० प्रतिशतभन्दा बढी सकिएको छ ।

कोरोना महामारी, बाढी, पहिरोजस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजना निर्माणमा ढिलाइ भएको ठेकेदार कम्पनी जेपीका आयोजना व्यवस्थापक हरिश अग्रवालले बताउनुभयो ।

आयोजनाले वार्षिक २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता ९पीपीए० गरेको थियो ।

राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरीडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ । चार वटा टावर र प्रसारण लाइन पनि बनिसकेको छ । रासस
