भर्खरै : Sorry, your browser does not support inline SVG.
गाजाको ९९ प्रतिशतभन्दा बढी भूभाग प्रदूषित, २३ लाख प्यालेस्टिनीको स्वास्थ्य जोखिममा | सुनकोशी-मरिणको १६ अर्बको ठेक्का रद्दमा बालेन टिममाथि प्रश्न, सात दिनभित्र कागजात बुझाउन निर्देशन | मलेसिया जाने कामदारबाट अर्बौँ ठगीको आरोप : दुई पूर्वमन्त्रीसहित १० जनालाई थप दुई दिन हिरासतमा राख्न अनुमति | बङ्गलादेशमा राजनीतिक हिंसा चर्कियो, आगजनी र बम विस्फोटका घटनापछि १२४ जना पक्राउ | पोखरामा प्यारापाइलट उत्पादन गर्ने पहिलो स्कुल सञ्चालनमा, १ करोड ५० लाख लगानी | भक्तपुर नगरव्यापी विद्यालयस्तरीय खेलकुद प्रतियोगिता सुरु, ८४ विद्यालयका ३२ सयभन्दा बढी विद्यार्थी सहभागी | असोजमा महँगी ६.३७ प्रतिशत पुग्यो, घिउतेल र फलफूलको मूल्य सबैभन्दा धेरै बढ्यो | नक्कली शैक्षिक प्रमाणपत्र प्रयोग गरी बढुवा लिएको आरोपमा अनुसन्धान विभागका अधिकृतविरुद्ध मुद्दा |

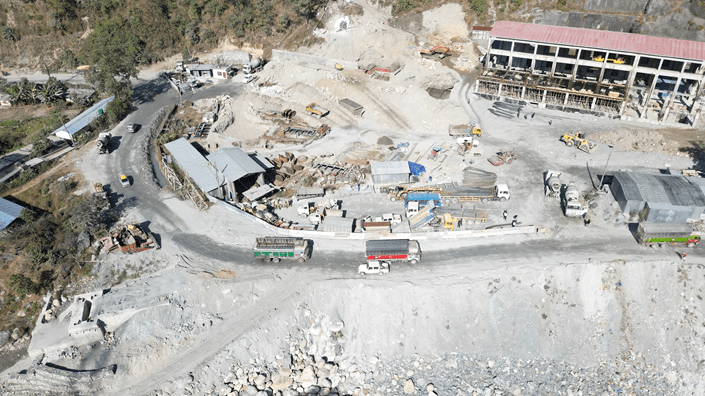

राहुघाट जलविद्युत् आयोजनाको ‘स्विचयार्ड’ निर्माण सुरू

राहुघाट जलविद्युत् आयोजनाको ‘स्विचयार्ड’ निर्माण सुरू

म्याग्दी । नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावरद्वारा म्याग्दीमा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको ‘स्विचयार्ड’ निर्माण सुरू भएको छ । रघुगङ्गा गाउँपालिका–३ तिल्केनीचौरस्थित विद्युत्गृह परिसरमा स्विचयार्ड निर्माणका लागि फाउण्डेशन तयार पार्न थालिएको हो । स्विचयार्डका उपकरणले विद्युत्गृहमा जेनेरेटरबाट उत्पादन भएको ऊर्जालाई प्राप्त गर्ने र प्रसारण लाइनमा आपूर्ति गराउँछ ।

राहुघाट जलविद्युत् आयोजनाको सिभिल महाशाखा प्रमुख रविन कट्टेलले एआइएस (एयर इन्सुलेटेड) प्रविधिको स्विचयार्ड निर्माण गर्न लागिएको जानकारी दिए । “सिभिल ठेकेदार जयप्रकाश एसोसियट्स (जेपी) ले स्विचयार्डको फाउण्डेशन तयार पार्ने कामलाई तीव्रता दिएको र हाइड्रोमेकानिकल ठेकेदार भारत हेवी इलेक्ट्रिकल्स (भेल)ले जडान गर्ने उपकरण तयार पारेर आयात थालेको छ”, उनले भने, “आगामी २०८२ असार १५ भित्र राहुघाट निर्माण सम्पन्न गर्ने कार्ययोजनासहित निर्माणलाई तीव्रता दिएका छौँ ।” राहुघाटबाट उत्पादन हुने विद्युत् लिलो (लुप इन, लुप आउट) प्रविधिबाट दुई सय २० केभी क्षमताको कालीगण्डकी कोरिडोर दाना–कुश्मा प्रसारण लाइन (डबल सर्किट) मार्फत केन्द्रीय ग्रिडमा जोडिने भएको छ । चार वटा प्रसारण लाइनको टावर निर्माण भइसकेको छ ।

विद्युत्गृहबाट निस्कने पानी कालीगण्डकीमा मिसाउने एक सय २८ मिटर लामो टेलरेस डग निर्माण सकिएको छ । विद्युत्गृहबाट निर्माणको ९० प्रतिशत भौतिक प्रगति भएको छ । टर्वाइन, जेनेरेटरका पाट्स जडान गर्ने काम थालिएको छ । आयोजनाको जग्गा अधिग्रहणदेखि हालसम्मको भौतिक प्रगति ७७ दशमलव १६ प्रतिशत रहेको रघुगङ्गा हाइड्रोपावरका प्रबन्ध सञ्चालक गणेश केसीले बताए । “बाँधमा ब्यारेज, छ हजार दुई सय ७० मिटर लामो मुख्य सुरूङ, सर्जसाफ्ट, ठाडो र तेस्रो प्रेसर साफ्ट र टेलरेस डग निर्माण सकिएको छ”, उनले भने, “डिसेन्डर (पानी थिग्राउने पोखरी), पावर इन्टेक, मुख्य सुरूङलाई फिनिसिङ गर्ने र पेनस्टक पाइपलाइन जडानको काम धमाधम भइरहेको छ ।”

मुख्य सुरूङको चार वटा अडिटबाट करिब दुई हजार तीन सय मिटर लाइनिङ (ढलान र प्लास्टर) सकिएको छ । रघुगङ्गा गाउँपालिका–४ दग्नाम र ५ नम्बर वडा झिँको सिमानामा १७ मिटर अग्लो र ३१ मिटर लामो अर्ध जलाशययुक्त (पिआरओआर) प्रविधिको बाँध र तिल्केनीचौरमा विद्युत्गृहबाट निर्माणाधीन छ । आयोजनाको सिभिल ठेकेदारसँग विसं २०७४ मङ्सिर महिनामा ठेक्का सम्झौता भएको थियो । ठेक्काको ४५ महिनाको अवधिमा कोरोना महामारी, बाढी र पहिरोका कारण काम सम्पन्न हुन नसकेपछि ३० महिना म्याद थपिएको छ ।

कमजोर आर्थिक अवस्थाका कारण विसं २०७२ मा पुरानो ठेकेदार आइभिआरसिएलसँगको ठेक्का तोडेर कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपिसी) प्रारूपमा राहुघाट जलविद्युत् आयोजना निर्माण अघि बढाइएको थियो । पहिलो कार्यतालिका र सम्झौताअनुसार आयोजना विसं २०७० मा सकिनुपर्ने थियो । पहिले ३२ मेगावाटमा डिजाइन गरिएकोमा पछि आठ मेगावाट बढाएर ४० मेगावाट पुर्‍याइएको हो । रासस




Thali Mobile Pvt.Ltd.
